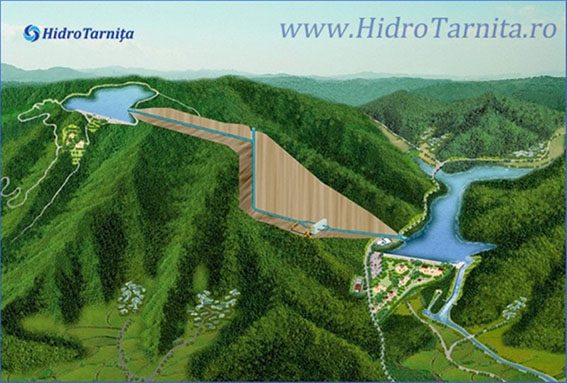

Comisia Națională de Strategie și Prognoză (CNSP) a publicat pe site-ul instituției un proiect de Hotărâre de Guvern pentru aprobarea Studiului de fundamentare pentru construcția în parteneriat public-privat a hidrocentralei cu acumulare prin pompaj Tarnița - Lăpuștești, despre care precizează că este obligatorie pentru stabilitatea sistemului energetic national. „Comisia Națională de Strategie și Prognoză va dispune toate măsurile necesare, în conformitate cu prevederile legale în vigoare, pentru declanșarea și parcurgerea procedurii de atribuire a contractului de parteneriat public-privat (PPP) pentru Centrala hidroelectrică cu acumulare prin pompaj Tarnița - Lăpuștești", se arată în textul propunerii de act normativ.
În studiul de fundamentare, CNSP estimează că investiția se va ridica la un miliard de euro pentru o capacitate de 1000 MW, iar perioada contractului PPP va fi de 30 ani, din care cinci ani închidere financiară, proiectare și execuție. „Prin realizarea celor două grupuri nucleare noi și menținerea unui trend crescător al capacităților de producție din surse regenerabile cu caracter intermitent, construcția unei centrale de mare capacitate cu acumulare prin pompaj este obligatorie pentru stabilitatea sistemului electroenergetic", menționează reprezentanții CNSP, citând proiectul Strategiei Energetice Naționale 2018 - 2030. CNSP relevă că, pe fondul creșterii puternice a investițiilor în centralele eoliene și solare în ultimii ani și pentru că grupurile pe cărbune nu pot răspunde rapid intermitenței vântului și radiației solare, este nevoie de hidrocentrale cu acumulare prin pompaj, care pot fi pornite și oprite rapid. „În Europa, practic, nu există o țară care, având condiții geofizice favorabile, să nu fi construit cel puțin o centrală de pompaj la dispoziția OTS pentru siguranța sistemului energetic propriu, inclusiv vecinii direcți: Serbia, Bulgaria și Ucraina, mai puțin România, care a pierdut, tehnic vorbind, circa 20 - 25 de ani în domeniul stocajului energiei electrice", se precizează în studiul CNSP.
Totodată, potrivit notei de fundamentare, din puterea totală brută disponibilă în sistemul energetic, de circa 24 500 MW, 3000 MW sunt nedispecerizabili.
Evoluția tehnică a sectorului energetic în România ar putea fi pusă în dificultate pe termen mediu și lung din cauză că piața de energie electrică este deficitară din punctul de vedere al infrastructurii, neavând capacități de stocare a energiei electrice, așa cum are piața gazelor naturale. Prin urmare, este obligatorie realizarea unei capacități de stocare cu puterea de circa 1000 MW în CHEAP Tarnița - Lăpuștești care să poată interveni în echilibrarea sistemului pe durate cuprinse între 4 și 6 ore, potrivit CNSP.
